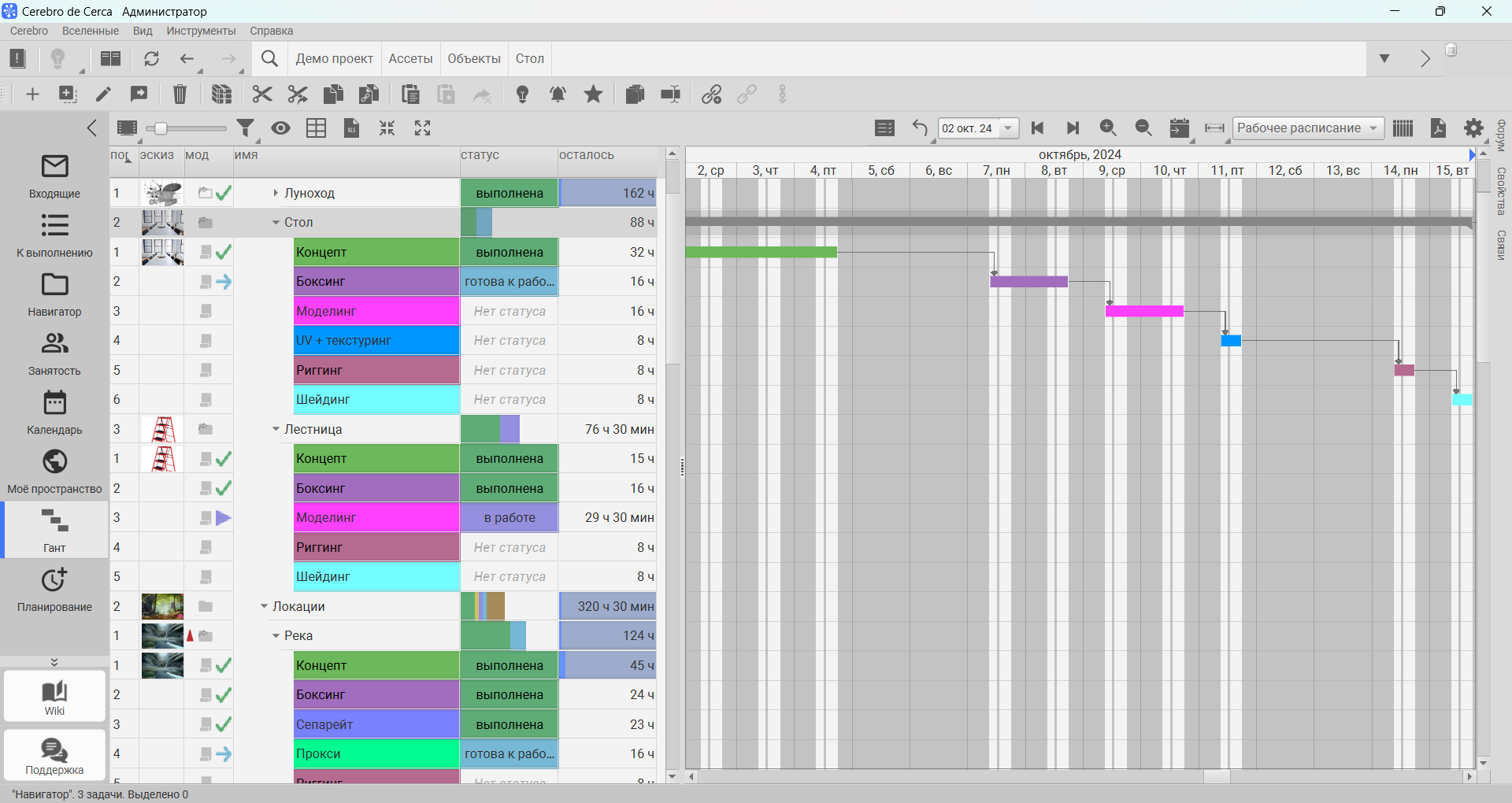

Диаграмма Ганта графически отображает длительность и взаимное расположение задач на временной шкале, а также наличие зависимостей (связей) между ними. Она расположена на вкладке Гант в главном окне Cerebro.
Диаграмма состоит из горизонтальных линий, сгруппированных в соответствии с иерархией внутри проектов. Раскрыв список подзадач на диаграмме отобразятся дополнительные горизонтальные полосы, каждая из которых соответствует одной задаче в Cerebro и отражает длительность её выполнения на временной шкале в соответствии с запланированными сроками, указанными в параметрах Начало и Окончание. Возможно добавить цветовую подсветку таймлайна задач по видам деятельности или другим атрибутам задачи, нажав кнопку Отображение задач на панели инструментов над деревом задач.
На панели инструментов, расположенной над диаграммой, представлены следующие элементы управления:
- кнопка Показать фактическое время выполнения задач для отображения на диаграмме соответствие запланированных и фактических сроков исполнения задач. На линии таймлайна с плановыми сроками выполнения задачи дополнительно подсвечивается временной период между первым переключением в статус, означающий, что задача В работе и последним, означающий, что задача Завершена/Закрыта. Цвет линии зависит от своевременности выполнения:
- красный — задача не начата в запланированные даты или срок фактического выполнения превышает плановый;
- синий — фактический срок выполнения не выходит за границы планового периода.
- кнопка Отменить для отмены/возврата манипуляций пользователя с задачами к исходному виду;
- календарь, позволяющий задать дату, отображаемую на временной шкале;
- кнопки Предыдущая/Следующая страница для прокрутки временной шкалы;
- кнопки Приблизить/Отдалить для масштабирования диаграммы и показа нужной области;
- кнопка для быстрого позиционирования диаграммы на интересующем интервале. Доступные варианты отображаются в контекстном меню при долгом нажатии кнопки:
- Перейти к текущей задаче (значение по умолчанию) — отображение на временной шкале интервала выполнения текущей задачи;
- к текущему дню;
- к текущей неделе;
- к текущим двум неделям;
- к текущему месяцу;
- к текущему году.
- кнопка автоматического масштабирования диаграммы. Доступные варианты отображаются в контекстном меню при долгом нажатии кнопки:
- Показать все (значение по умолчанию) — изменения размера диаграммы по всем задачам до размера окна;
- Масштабировать до дня;
- до недели;
- до двух недель;
- до месяца;
- до года.
- кнопка Рабочее расписание для выбора рабочего расписания, отображаемого на диаграмме;
- кнопка вызова окна создания/редактирования Рабочего расписания;
- кнопка экспорта содержимого диаграммы (целиком или отдельной области) в PDF-файл;
- кнопка Настройки отображения информации на диаграмме, которая включает в себя следующие возможности:
- Автоматическая прокрутка диаграммы для отображения на диаграмме таймлайна выбранной в структуре задачи. Доступные варианты:
- Прокрутка до перемещения задачи в центр;
- Прокрутка до обеспечения видимости задачи;
- Отключить плавный переход по задачам;
- Подгонять размер задачи к области просмотра — автоматическое изменения масштаба диаграммы для отображения интервала выполнения выбранной задачи целиком;
- Показать имя и назначения — отображение атрибутов задачи на соответствующем ее таймлане;
- Переключить положения панелей — изменение расположения рабочих областей;
Перемещение внутри диаграммы возможно с помощью полос прокрутки, либо перетаскивая содержимое окна с зажатой средней кнопкой мыши.
Для увеличения/уменьшения горизонтального масштаба изображения используйте колесо мыши, зажав кнопку Shift. Аналогичным образом с нажатой клавишей Ctrl вы можете изменять вертикальный масштаб списка задач.
Если вы хотите задать время старта задачи или изменить её длительность, то можете перетащить либо растянуть мышью соответствующую ей полосу на диаграмме.
В контекстном меню при нажатии правой кнопкой мыши на задачу можно установить признаки Фиксированное начало и Фиксированная длительность, которые эквивалентны кнопкам-фиксаторам в панели Свойств задачи и определяют фиксированный либо «плавающий» тип соответствующего значения. На диаграмме признаку фиксированного начала или конца соответствует закрашенный квадратик под горизонтальной линией, который появляется при наведении мыши на таймлайн.
Связь отображается на диаграмме стрелкой от конца одной задачи к началу другой и обозначает, что вторая задача должна начинаться только после того, как закончится первая.
Установить новую связь между задачами на диаграмме вы можете одним из следующих способов:
- протянув мышью линию связи от первой задачи (которая должна закончиться раньше) ко второй. Для этого необходимо «захватить» левой кнопкой мыши специальный кружок у конца полосы задачи и потянуть линию до любой точки таймлана задачи, с которой требуется установить связь.
- выделить необходимые для связывания таймланы на диаграмме с помощью мыши, удерживая клавишу Ctrl, и нажать кнопку Связать выбранные задачи в цепочку на панели Инструментов задач. Порядок связывания соответствует очередности, с которой были выделены задачи.
Вы можете увидеть связи выбранной задачи в панели её свойств в списке Связи, где исходящие связи отмечены ключевым словом до, а входящие – словом от. Также связи отображаются на одноименной вкладке на баковой панели справа.
Удалить связи можно из списка командой Удалить связи контекстного меню. Аналогичная команда имеется в контекстном меню диаграммы, вызываемом по нажатию правой кнопкой мыши на нужную задачу.
